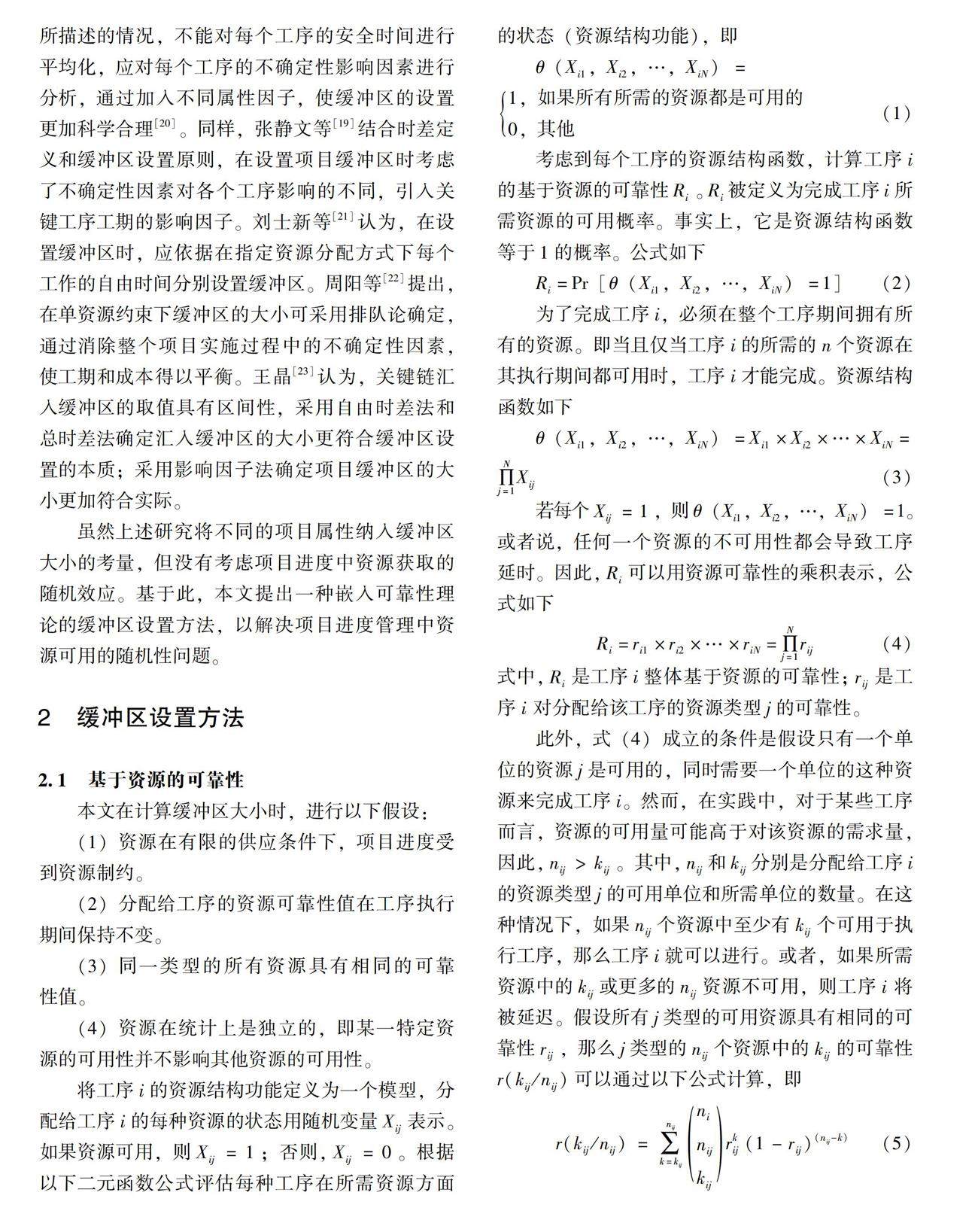

摘要:为了设置有效的关键链缓冲区防止项目延期,首先,将资源的可用性定义为项目进度管理中的一个随机变量;其次,基于资源可靠性比例系数确定缓冲区,计算在每个独立资源的可靠性下及时完成连锁工序的概率;最后,提出一种基于项目资源可靠性的关键链缓冲区计算方法。通过算例的对比研究和分析可知,该方法能够有效降低项目进度计划中的工期风险,有效缩短项目计划工期。(剩余5105字)
